На инвестиционный комитет принесли отчет: оборудование оплачено, строительная готовность растет, бюджет не превышен. Все довольны: финансисты знают, сколько заплатили, руководитель проекта — что выполнено, производственники — чего не хватает для запуска. Но когда дело доходит до ситуации «на земле», оказывается, что на площадке до сих пор монтируют оборудование, а средства еще не перечислены на счет. Итог один — производство запустится позже, чем планировали.
Все дело в том, что в инвестиционных проектах пересекаются 2 контура управления. Проектный охватывает работы, сроки, ответственных, риски и достижение результата. Финансовый — поступление денежных средств, учет и отчетность, доходность и коммерческие интересы участников. Они зависимы друг от друга: перенос запуска меняет сроки поступления денег, а ограничения бюджета влияют на план работ.
Как связать ожидаемый результат, этапы и финансы, контролировать выполнение и принимать решения об изменениях в инвестиционных проектах? Разберем на примере Directum Projects.
Что такое инвестиционный проект
Инвестиционный проект — это план вложений ради будущего результата. Компания создает новые мощности, модернизирует оборудование, осваивает продукт или развивает инфраструктуру.
Что отличает инвестиционные проекты от других типов:
Точность оценки растет по мере проработки. Бюджет определяют по аналогам, а затем уточняют (после исследований, проектирования и переговоров). Рост суммы может означать изменение состава проекта, новые условия или перерасход. Разобраться помогают исходные предпосылки и сохраненные версии плана.
Завершение работ еще не означает получение эффекта. Смонтированная линия должна пройти испытания, выйти на нужную производительность и выпускать продукцию, которую удастся продать. Поэтому заранее определяют, кто и когда проверит результат после запуска.
Экономика зависит от календаря. Условные 120 млн рублей, полученные в конце первого года при ставке дисконтирования 15%, стоят на начало проекта около 104,3 млн. Если получить их годом позже — 90,7 млн. Сумма та же, но приведенная стоимость одного поступления уменьшилась на 13,6 млн. Последствия для всего проекта оценивают по полной финансовой модели.
На каждом следующем этапе важно оценивать будущие затраты и выгоды. Уже потраченные деньги сами по себе не доказывают, что проект стоит продолжать. Для такого пересмотра нужны заранее определенные точки принятия решений.
На какие показатели смотреть
Помимо сроков и бюджета, обычно ориентируются на следующие финансовые ориентиры:
CAPEX (Capital Expenditures) — капитальные затраты. Это вложения в строительство, покупку и подготовку оборудования к работе.
OPEX (Operating Expenditures) — операционные расходы. Это затраты на текущую работу объекта.
NPV (Net Present Value) — чистая приведенная стоимость. Показывает, сколько дополнительной ценности создает проект сверх требуемой доходности в пересчете на сегодняшние деньги.
IRR (Internal Rate of Return) — внутренняя норма доходности. Это расчетная доходность самого проекта, которую сравнивают с требуемой.
Потребность в финансировании показывает, сколько денег нужно обеспечить к определенному сроку.
Объясню на примере: компания потратила 100 млн рублей на создание производственной линии — это ее CAPEX. После запуска линии организация ежегодно тратит 5 млн рублей на электроэнергию и обслуживание — эти расходы относятся к OPEX.
Чтобы оценить привлекательность проекта, сначала определяют доходность, ради которой инвестор готов вложить деньги. Ее выбирают с учетом стоимости финансирования, других вариантов вложений и рисков. Например, инвестор готов вложить 100 млн рублей, если рассчитывает через год получить хотя бы 110 млн. Его требуемая доходность — 10% годовых. В расчете NPV этот ориентир используют как ставку дисконтирования. Если показатель равен нулю, то вложения вернулись, ожидаемая доходность достигнута. Если получим больше 110 млн, NPV будет положительным; если меньше — отрицательным. Поэтому нулевой NPV не означает отсутствие заработка: проект просто в точности оправдывает финансовые ожидания.
Внутренняя норма доходности (IRR), если после вложения 100 млн рублей мы планируем через год получить 120 млн, будет равна 20% годовых. При требуемых 10% проект проходит эту проверку. Для многолетних проектов расчет сложнее, но смысл тот же: сопоставить ожидаемую доходность с требованиями инвестора.
Эти показатели помогают понять, сколько стоит создать объект, во что обойдется его работа и оправданы ли вложения. Для руководителя проекта важно следить за актуальностью расчетов: если бюджет вырос или запуск перенесли, нужно проверить, сохраняется ли ожидаемый результат. Поэтому вместе с показателями стоит фиксировать дату и версию финансовой модели.
Как распределить данные между системами
В работе над инвестиционными проектами обычно участвуют несколько систем. Их роли полезно определить заранее, чтобы участники понимали, откуда брать данные.
Инструмент |
За какие данные отвечает |
Финансовая модель в Excel или Учётной системе |
Прогноз денежных потоков, предпосылки, сценарии, NPV и IRR |
ERP, учетная система и казначейство |
Затраты, обязательства, платежи и доступность средств |
ИСУП |
Инициативы, план работ, контрольные точки, изменения и портфель |
Документооборот и инженерные системы |
Обоснования, решения, проектная документация и согласования |
Календарный план показывает, какая задержка сдвигает запуск, а учетные данные — сколько уже потрачено. В ИСУП эти сведения связывают с работами и решениями по проекту. Дальше покажу, как это выглядит на практике.
Шаг 1. Обосновываем инициативу
Если вам одобрили инициативу, то это еще не означает разрешение потратить весь будущий CAPEX. Сначала нужно проверить перспективность участка и определить бюджет проработки. В Directum Projects для этого предусмотрены проектные инициативы, на основе которых можно создавать проекты.
При управлении инвестиционным проектом важно на стадии инициативы учитывать риски: поставщик может задержать оборудование, стоимость работ — вырасти, а запуск — перенестись. Для каждого существенного риска стоит определить возможные последствия, ответственного и меры реагирования. Например, если есть риск задержки поставки, заранее проверить альтернативных поставщиков и резерв времени в плане. По мере выполнения проекта риски пересматривают: какие-то теряют актуальность, а другие требуют действий, чтобы снизить влияние на сроки, бюджет и ожидаемый результат.

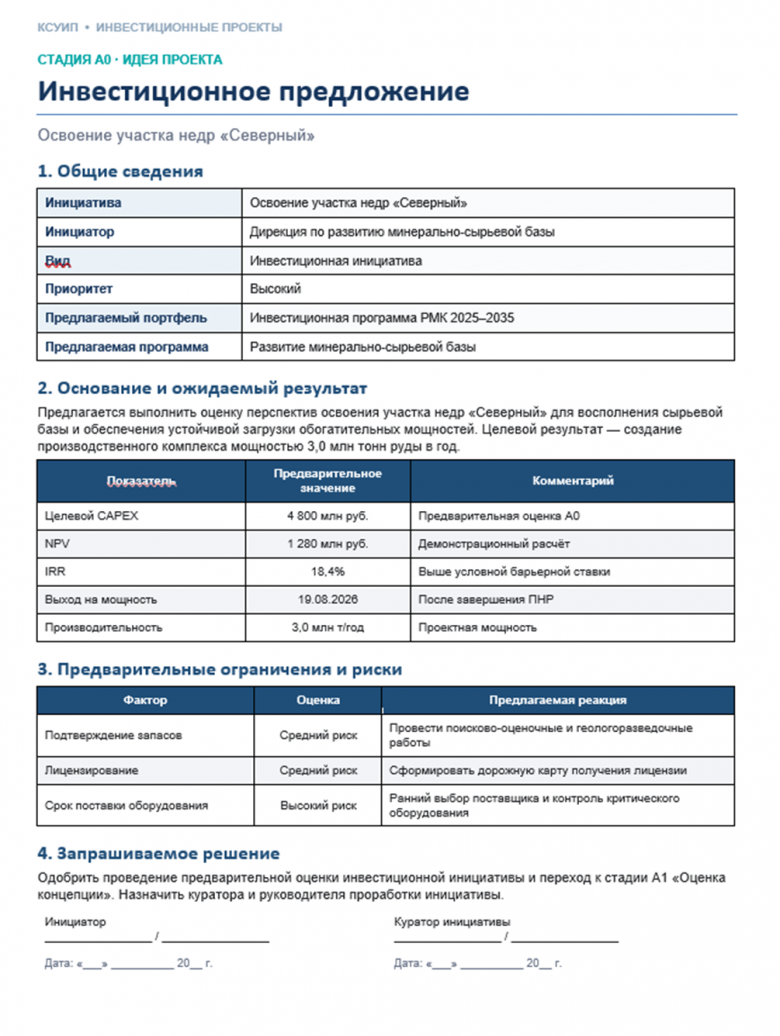

В карточке инициативы фиксируем ожидаемый результат, предварительные вложения, риски и ограничения и запрашиваемое решение. К ней прикладываем обоснование, например такое инвестиционное предложение:

Шаг 2. Создаем паспорт проекта

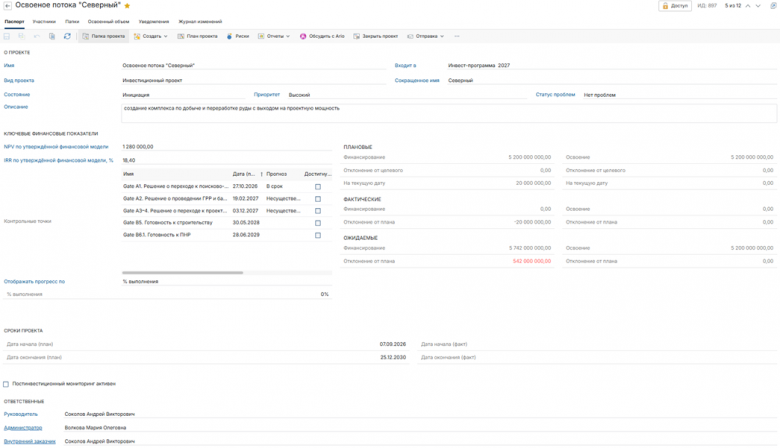

После одобрения инициативы можно создать проект. В его карточке собираем цель, программу, ответственных, ключевые сроки, контрольные точки и финансовые показатели.

При помощи no-code я убрал лишние для этого сценария поля трудоемкости и добавил числовые свойства NPV и IRR. Они хранят показатели утвержденной финансовой модели. Сам расчет этих показателей на демостенде не автоматизирован. Утвержденный бюджет и текущий прогноз показываем отдельно.
Шаг 3. Связываем фазы с решениями
В «Северном» использован подход Stage-Gate: проект разделен на фазы, между которыми принимают решение — доработать обоснование, продолжать, приостановить или остановить работы.

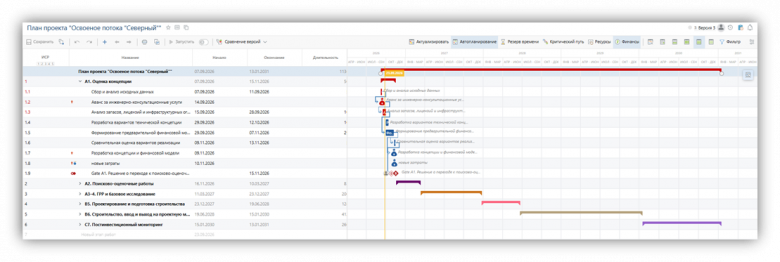

Разделы плана отражают оценку концепции, изыскания, проектирование, строительство и ввод в эксплуатацию. Внутри расположены этапы; сами разделы я выделил разными цветами.

Промежуточные вехи помогают РП и команде контролировать готовность: собраны ли данные, завершены ли расчеты, подготовлены ли документы. Значимые для инвестора вехи связываем с контрольными точками — ожидаемыми результатами и сроками на управленческом уровне.
Например, «Финансовая модель подготовлена» — рабочая веха команды. «Инвестиционное решение принято» — веха перехода к следующей фазе, связанная с контрольной точкой. Ее результат подтверждает протокол инвестиционного комитета.

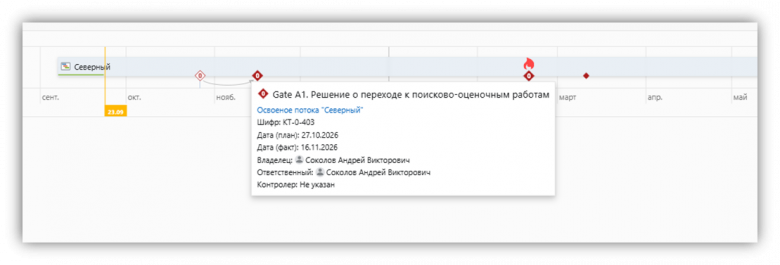

Если даты связанной вехи и контрольной точки расходятся, система выделяет отклонение. Это повод обсудить, как текущий график влияет на обязательства перед инвестором.

Само наличие вехи не запрещает переход к следующей фазе: если нужен автоматический запрет до завершения согласований, соответствующий процесс настраивают отдельно.

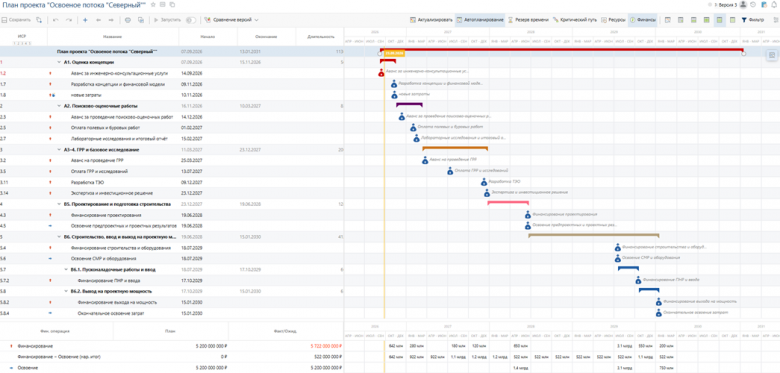

Шаг 4. Привязываем платежи к работам

Финансовая операция в Directum Projects — элемент плана с суммой, датой, направлением и ответственным. Ее можно связать с работой или вехой и приложить подтверждающие материалы.

Допустим, оборудование стоит 1 млрд рублей: 300 млн перечисляем авансом, 600 млн — после поставки, 100 млн — после приемки. Для этого создаем три операции. При задержке поставки видно, какой платеж и какие работы нужно пересмотреть. Но фиксированная дата оплаты по договору не переносится автоматически вместе с работой.
У финансовых операций три направления: «Финансирование» — затраты компании на проект; «Поступление» — оплата за ее товары или услуги; «Освоение» — получение результата, например ввод объекта и постановка на основные средства.
После оплаты отражаем факт через транзакцию, связанную с операцией. Фильтр оставляет в плане только финансовые операции, а панель показывает суммы по периодам и отклонения от плана.

Шаг 5. Оцениваем изменения до утверждения бюджета
Возникает риск: поставку главного привода мельницы могут задержать. Прогноз CAPEX растет с 5,2 до 5,4 млрд рублей — на 200 млн, или на 3,85%. Под угрозой оказывается выход на мощность.

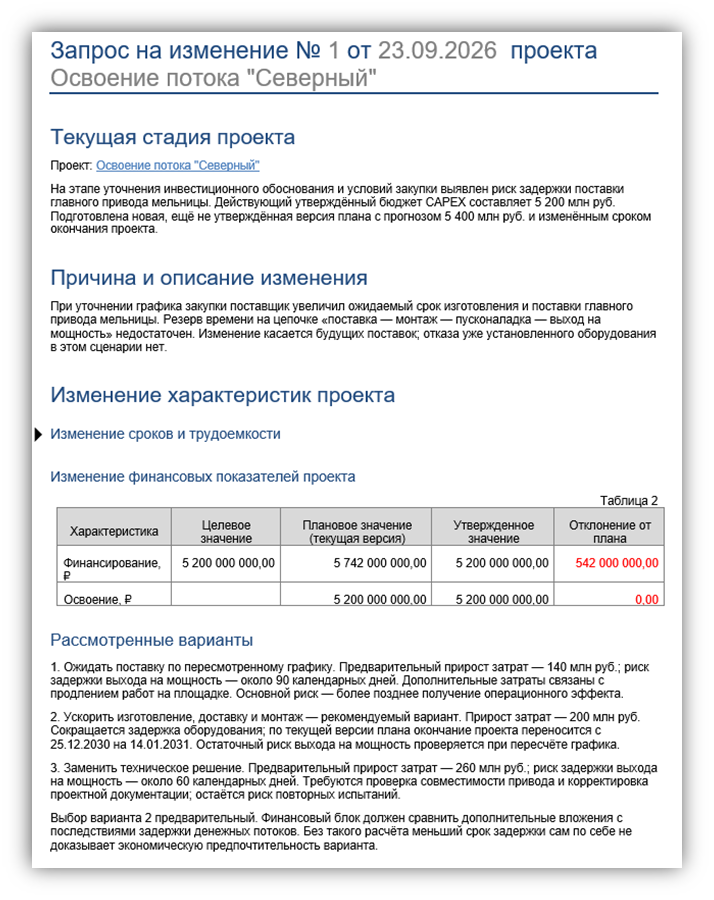

Руководитель проекта сравнивает 3 варианта: ждать поставку, ускорить доставку и монтаж либо изменить техническое решение. Для каждого сценария РП оценивает будущие затраты, сроки и риски, затем оформляет запрос на изменение с обоснованием.
В Directum Projects готовим новую версию плана и сравниваем ее с последней утвержденной (действующей базовой). После решения сохраняем прежние версии и документы, чтобы оставалась история обязательств.

Прогноз на завершение складывается из фактических затрат и оценки оставшихся расходов, без повторного учета уже оплаченного. Новый бюджет и перенос запуска требуют пересмотра финансовой модели. Решение принимают по актуальному обоснованию, а не по NPV и IRR от прежнего сценария.
Шаг 6. Проверяем влияние на портфель

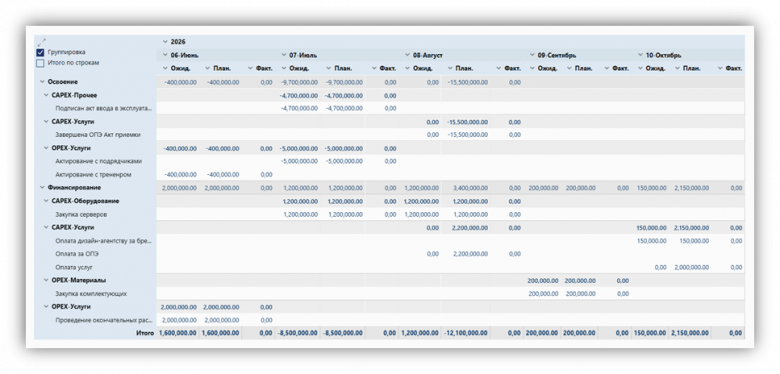

Ускорение поставки может помочь одному проекту и создать нехватку средств для другого. Чтобы отследить это влияние, можно использовать портфели и программы: в Directum Projects собирается сводный отчет по финансовым операциям.

Например, три проекта требуют в одном месяце 500, 450 и 350 млн рублей, а казначейство подтверждает доступность всего 1 млрд. Разница — 300 млн. Руководству предстоит выбрать: перенести платежи, найти финансирование или изменить последовательность работ. Отчет помогает увидеть потребность, а последствия решений оценивают по планам и договорам.
Шаг 7. Проверяем результат после запуска
Период проверки и ответственного закрепляем заранее. Производственные и финансовые данные поступают из профильных систем, а в проекте остаются контрольные точки, которые помогут рассмотреть результат и принять решения по отклонениям. Формат зависит от регламента: мониторинг может продолжаться в проекте, программе или отдельном процессе после формального закрытия работ.
Так компания получает материал и для следующих инициатив. Можно сравнить исходные допущения с результатом: где недооценили стоимость, сколько занял выход на мощность, какие риски повторяются. Это помогает обосновывать новые вложения точнее.
Шаг 8. Повышаем автоматизацию через интеграции
В нашем демо данные вводятся вручную, без интеграции с учетными системами. Но даже так команда получает единое пространство для контроля сроков, бюджета и изменений. Важно назначить ответственных и договориться о периодичности обновления данных.
Далее можно настроить обмен с действующими системами компании: получать сведения об оплатах из учетной системы, о поставках — из закупочной. Это сокращает повторный ввод и помогает поддерживать финансовый факт в актуальном состоянии.
Экономическое обоснование проектов и инициатив обычно готовят финансисты в Excel или профильной системе, а в ИСУП фиксируют результаты расчетов и решения. При необходимости можно организовать обмен с внешней моделью либо реализовать расчет NPV, IRR и других показателей по методике компании. Это отдельная настройка или доработка, для которой определяют исходные данные, формулы и правила обновления.
P.S.
Коллеги, мы рассмотрели условный пример того, как можно вести инвестиционный проект в Directum Projects. Проекты такого масштаба редко становятся повседневной практикой большинства руководителей проектов, а опыт управления ими сосредоточен у сравнительно небольшого круга специалистов. Поэтому мне особенно интересно услышать тех, кто работает с ними вживую. Насколько такой подход близок к вашей реальности? Это полезная основа, которую можно адаптировать и применять, или пока красивая теория, которая не выдержит столкновения с практикой? Расскажите, что у вас устроено иначе и чего не хватает в нашем примере.
